실제 관리 사례 · 운영·관리

화장실 신설과 바닥 공사 범위 변경 사례

화장실·대표실 신설과 파티션 철거를 진행하던 중 바닥 오염을 확인해 작업 순서를 다시 조정하고 포세린 타일 공사를 추가했습니다.

  • 삼전동
  • 원문 게시
  • 최종 검토

인테리어 공사 중 추가 작업이 필요해졌을 때 범위와 순서를 어떻게 조정했나요?
화장실 배관 연결과 가벽·도장 작업을 진행한 뒤 심한 바닥 오염을 확인해 바닥 철거를 결정했고, 작업 순서가 역순이 되어 신경 써야 할 부분이 많아진 상태에서 포세린 타일 시공과 실리콘 마감을 추가했습니다.

현장 상황

내부에 공용 화장실이 하나뿐이어서 여자 화장실 신설이 필요했고, 기존 임차인이 사용하던 유리 파티션 철거와 대표실 신설도 함께 진행했습니다.

새 화장실 바닥에는 배관이 없어 기존 화장실 바닥을 열고 상하수관을 연결해야 했습니다.

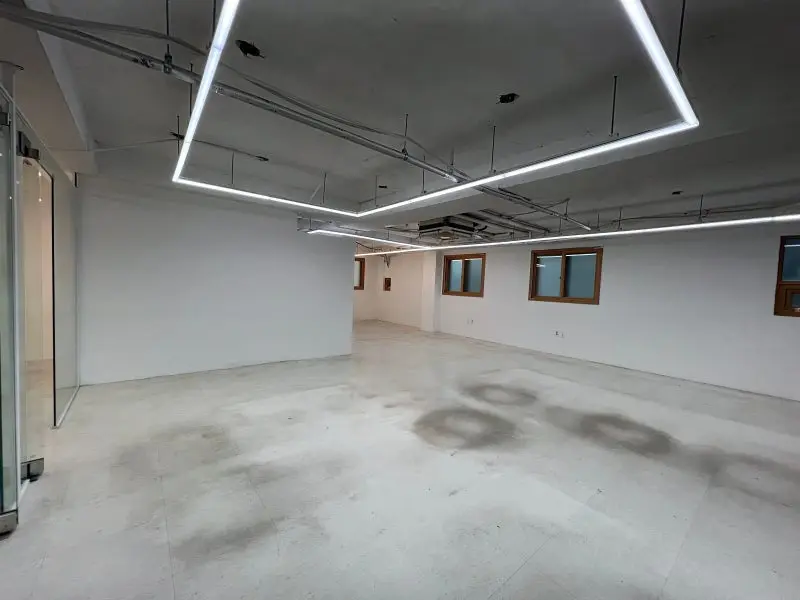

가벽 설치와 도장까지 진행한 뒤 바닥 오염이 심한 상태를 확인해, 통상 초반에 하는 바닥 공사를 뒤늦게 추가하게 되었습니다.

확인과 조치

  1. 화장실 배관 연결새 화장실을 만들기 위해 기존 화장실 바닥을 열고 상하수관을 연결했습니다.
  2. 가벽과 내부 마감 시공차음벽으로 새 가벽을 설치하면서 냉난방기 배관 위치와 외장 마감재를 확인하고 내부 도장을 진행했습니다.
  3. 바닥 공사 추가심한 바닥 오염을 확인한 뒤 기존 바닥을 철거하고 포세린 타일을 시공했으며 미비한 부분을 실리콘으로 마감했습니다.

처리결과

화장실·대표실 신설, 포세린 타일 바닥·실리콘 마감 완료

비슷한 상황에서 확인할 항목

  • 새 화장실과 기존 상하수관의 연결 위치
  • 가벽을 지나는 냉난방기 배관과 전선 위치
  • 도장 뒤 확인된 기존 바닥의 오염 범위
  • 추가 바닥 공사로 인해 달라진 작업 순서와 마감 상태
